安徽移动在这个地方也建了一所数据中心 十多年的时间竟还未完工?

2024-06-19 17:37

运营商财经网 陈聪敏/文

提到安徽省建设的数据中心,热度最高的当属芜湖数据中心集群三大运营商智算中心,在芜湖数据中心之外,淮南也是数据中心的建设重点。

中国移动(安徽淮南)数据中心,现称中国移动长三角(淮南)数据中心在此建设,从建设时间来看,该数据中心建设时间超十年,目前还未全面完工,这是因为该数据中心本身分三期建设。具体建设情况如何呢?

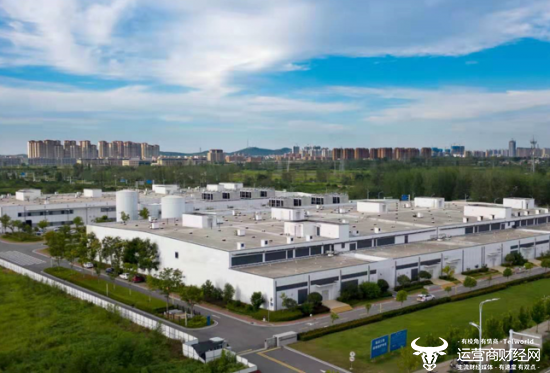

2012年5月,中国移动选址淮南建设数据中心被正式批复,资料显示,此项目总投资约45亿元,占地300亩,总建筑面积20万平方米,拟建设6栋机房楼、1栋运维楼、1栋产业集聚中心及相关配套设施PUE小于1.5。

当年批复后,10月份就正式开工,历经四年建设,2016年5月一期工程完工,提供机柜6000个,出口带宽5600G。当时的报道称“中国移动(淮南)数据中心是华东区域规模最大的数据中心,也是安徽省内唯一一家拥有国家级信息基础设施的云计算中心”。

后续的进展披露较少,2018年时,有报道称,该数据中心建设项目预计新增投资3亿元,分三期建设。2021年时披露,该数据中心计划于2025年全面完工,建成后将具备20000个机架的托管能力,超过20000G的互联网出口宽带。

从公开信息来看,目前,中国联通和中国电信并未在淮南建设大型数据中心。

那么,中国移动为什么选择在此建设数据中心?淮南到底有什么样的优势?

淮南地处长三角城市群和长江中下游城市群之间,承东启西、贯通南北,有着明显的区位优势。

另外,淮南是中国13个亿吨煤炭基地之一,煤炭储量丰富,拥有11个发电站,电力资源充足。

众所周知,数据中心是公认的最耗电的单位之一,稳定的电力供应是保证数据中心长期良好运营的重要因素。数据显示,2023年煤电发电量占总发电量比重接近六成,煤电仍是当前我国电力供应的主力电源,对于以煤炭产业为主的淮南来说,其能够提供较低的供电成本,恰好符合数据中心的发展要求,中国移动选择在此将会是数据中心,想必也是有这方面的考量。

(责任编辑:陈聪敏)
